news2017年12月6日上午,公司總經理劉玉林一行到索菲亞家居湖北有限公司檢查屋頂光伏電站工程的建設情況。
索菲亞屋頂光伏工程自2017年11月5日開工以來,工期已過半,工程量完成約全部工作的45%。其中,除廠房A外,所有廠房的導軌、電纜橋架、逆變器和匯流箱已安裝完成,立體倉庫的光伏組件全部鋪設完畢并驗收通過,廠房B完成90%的光伏組件鋪設,剩余廠房因光伏組件未能及時到貨而未鋪設,造成了一定的工期延誤。

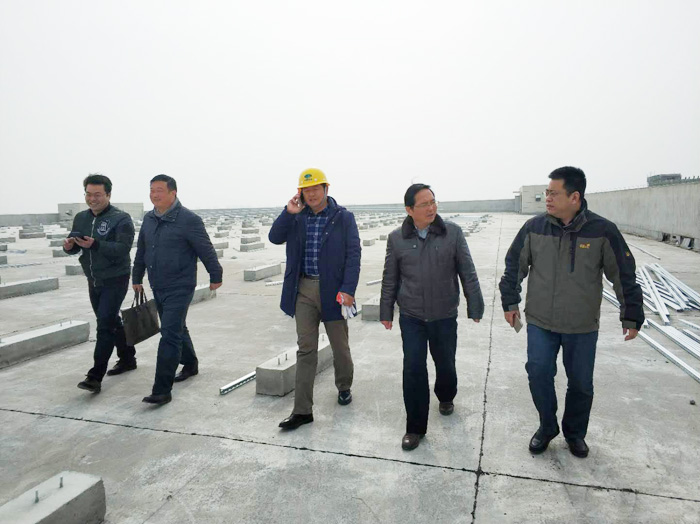

劉總一行登上視野最開闊的廠房A,檢查廠房A條形基礎的吊裝和就位情況,并站在臨時搭建的平臺上,俯視整個索菲亞屋頂光伏工地。劉總對現場工作人員的工作給予了充分肯定并表示,索菲亞屋頂光伏電站是中電聚鑫的第一個投資項目,要高起點、高標準進行建設,努力將其建設成黃岡市屋頂光伏電站中的標桿。劉總強調現場工作人員,要保安全、抓質量、搶工期,確保在12月31日前通過驗收、并網發電;EPC承包商,要克服困難,確保光伏組件及時到貨。
中電國際大別山電廠副總經理馬安國一起檢查。
